Előzmények – a Protestáns Egyesület

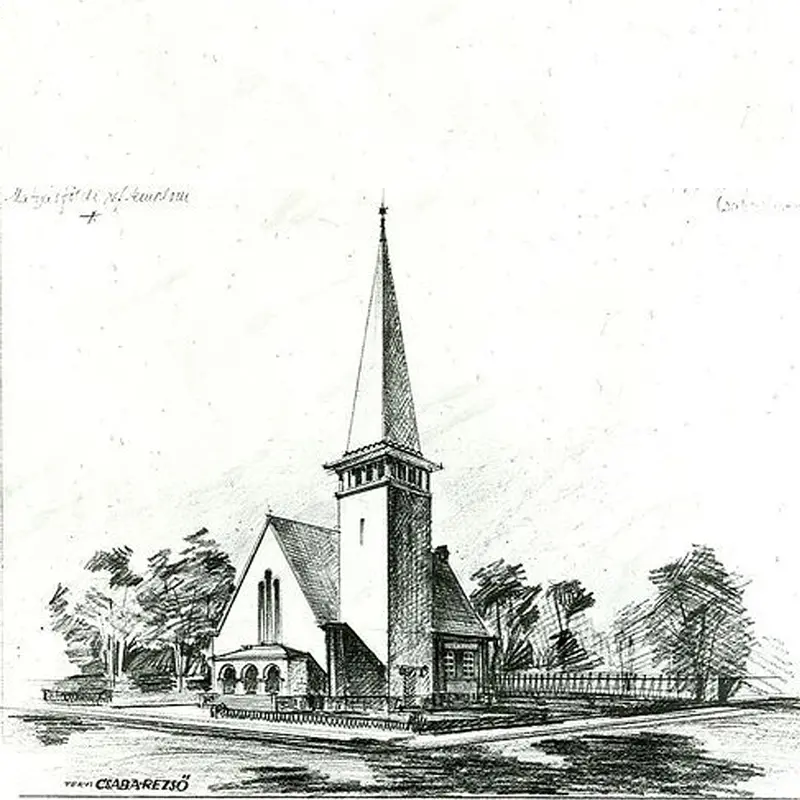

Csaba Rezső rajza a Mátyásföldi Református templomról

Mátyásföld reformátussága kezdetben a Rákosszentmihály–Sashalom Egyházközséghez tartozott. Istentiszteletre alkalmi megoldásként a Baross Gábor utcai iskola egyik osztályterme szolgált; jelesebb alkalmakra a mozit vagy más termet vettek igénybe.

1930. november 9-én megalakult a Mátyásföldi Protestáns Egyesület, amelynek három célja volt: a protestáns egyházközség megalakításának előkészítése, a vallásosság és evangéliumi erkölcs ápolása, valamint a templom és a lelkipásztori ingatlan megépítése. Az elképzelés közös evangélikus-református templomra szólt, és az ügy nagy lendületet kapott, amikor a Mátyásföldi Nyaralótulajdonosok Egyesülete felajánlotta a báró Szurmay Sándor utca sarkán lévő telkét.

A megfelelő helyszín körüli vita hosszúra nyúlt. Végül a Baross Gábor és Gyár utca sarkán lévő piacterületet szemelték ki – amelynek megszerzése elé maga a községi főjegyző gördített akadályt. Főszolgabírói és alispáni fellebbezések után 1936 végére sikerült a telket megszerezni. A templomépítéshez szükséges tőke nagy részét, 16 692 pengőt, az Egyesület már 1935-re összegyűjtötte.

Az építési tervek elkészítésére Sándy Gyula műegyetemi tanárt kérték fel; a választmány el is fogadta azokat, a Nyaralótulajdonosok Egyesülete azonban nem. Ezt követően belső nézeteltérések is felszínre kerültek: a reformátusok ellenezték az állandó oltár elhelyezését, az evangélikusok viszont ragaszkodtak hozzá. Az 1936. december 30-i gyűlésen kimondták az Egyesület feloszlatását, a összegyűlt összeget arányosan elosztották, és két külön templomot határoztak el.

Templomépítés és felszentelés (1937–1939)

1937. január 1-jén megalakult a Mátyásföldi Református Fiókegyház, önálló szervezetként a Rákosszentmihály–Sashalmi gyülekezet mellett. Közös lelkipásztoruk Hörömpő Dezső volt. A frissen alakult fiókegyház azonnal kimondta templomépítési szándékát, és Csaba Rezső budapesti építőművész tervét fogadta el.

A templom a kertből nézve

A fedezet egy részét (9 700 pengőt) a feloszlott Protestáns Egyesülettől kapták; a többit szeretetvendégségek, téglajegyek, házi perselyek, államsegély és adományok révén teremtették elő.

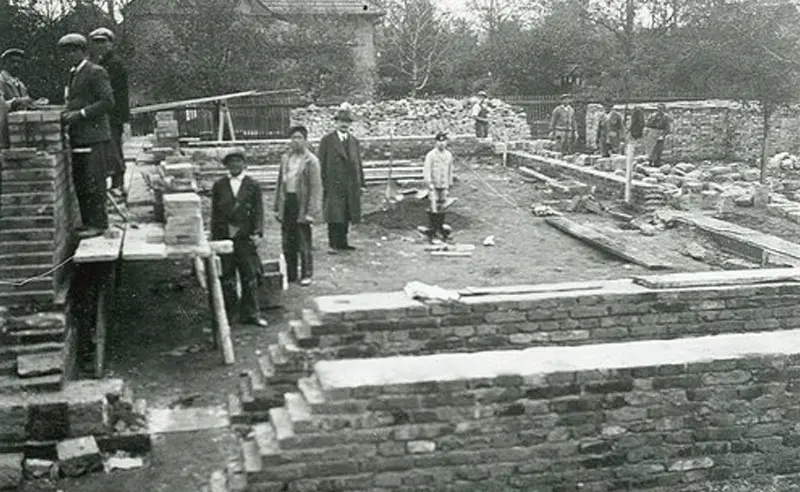

1937 őszén elkezdődött az építkezés – novemberre álltak a falak és a tető is. 1939 elején elkészült a torony, a sisak pénz hiányában csak 1940-ben készülhetett el. A belső burkolat és bútorzat 1939 nyarán készült el, miközben a mindössze 280 lelkes fiókegyház állandó pénzzavarral küzdött.

„A Pestkörnyék kedves villa városában, Mátyásföldön vasárnap szentelte fel a protestánsok közös áldozatával épült új református templomot… Dr. Ravasz László dunamelléki püspök."
Magyar Értesítő, 1939. október 2.

A felszentelésre 1939. október 1-jén került sor. Az ünnepen az új harangot is felavatták – azt Petrencs Miklós nyugdíjas alezredes hadbíró és felesége adományozta gyermekük halálának emlékére.

Felújítások az évtizedek során

A háborús évek a templomot sem kímélték; a megsérült tetőszerkezetet ideiglenesen hozták helyre. Az ezt követő évtizedekben a gyülekezet fokozatosan újította meg az épületet:

  • 1980 – toronysisak megújítása
  • 1989 – új fedélszerkezet; belső felújítás (szószék, úrasztala, református címer – Szőcs Albert fafaragó munkája)
  • 1993 – torony visszaállítása eredeti állapotba
  • 1994–1996 – teljes külső tatarozás, majd belső felújítás
  • 1999–2000 – Mátyásföldi templom karzata
  • 2001 – Mátyásföldi és árpádföldi templom ablakainak cseréje
  • 2002–2004 – Árpádföldi gyülekezeti terem építése a templom külső felújításával
  • 2005 – Gyülekezeti ház felújítása
  • 2006 – Gyülekezeti ház belső felújítása és a tetőtér beépítésének megkezdése
  • 2007 – Gyülekezeti ház tetőterének beépítése
  • 2008 – Árpádföldi templom hangosításának kiépítése
  • 2009 – Mátyásföldi templom orgonája
  • 2010 – Gyülekezeti ház kerítésének felújítása
  • 2011 – Gyülekezeti ház szigetelése és homlokzatának felújítása
  • 2012 – Mátyásföldi templom villamossági hálózatának felújítása
  • 2013 – Gyülekezeti ház terembővítés a verandarész felújításával
  • 2015 – Lelkészi hivatal bővítésére telekvásárlás
  • 2017 – Parókia és templom energetikai beruházása (napelem, hűtés-fűtés rendszer)
  • 2019 – Gyülekezeti ház kertrendezés, öntözőrendszer és 45 szék kárpitozása
  • 2020 – Templom technikai fejlesztése online közvetítéshez; gyülekezeti ház tetőterének klimatizálása
  • 2021 – Templompadok felújítása és festése
  • 2022 – Templomkert rendezése térkövezéssel
  • 2023 – Lelkészi Hivatal és Parókia bővítése

A 2021-es teljes körű felújítás és bővítés

2021-ben a gyülekezet egy régi tervét tudta valóra váltani: a templom bővítése és teljes körű felújítása. A Dunamelléki Református Egyházkerület 65 millió forint támogatást nyújtott állami forrásból (Bethlen Gábor Alapkezelő Zrt. közreműködésével); a végső 85 milliós költségvetés fennmaradó részét a gyülekezet adományaiból fedezték.

A terveket Kamaszné Fodor Ildikó és Kamasz József készítették; a munkálatok 95%-át Hullán Botond vállalkozó, gyülekezeti tag vezette napi jelenléttel.

Felújítás – templom kiürítés

2021. április 12-én egy nap alatt ürítették ki a templomot, és már másnap megkezdődtek a bontások. Hatnapos munkahéttel, egyetlen leállás nélkül folyt az építkezés – a 118. munkanapon 97%-os készültséggel fejeződött be a beruházás lényegi része.

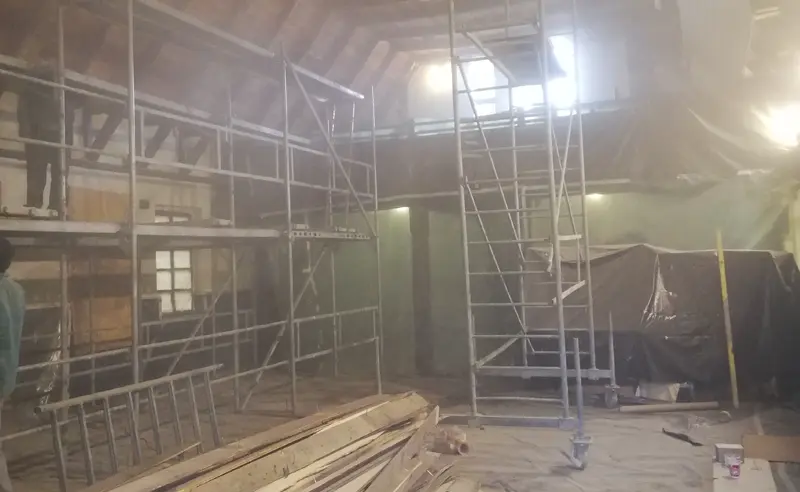

Felújítás – belső
Felújítás utáni templom belső

A 2021-es felújítás képekben

Felújítás – külső homlokzat

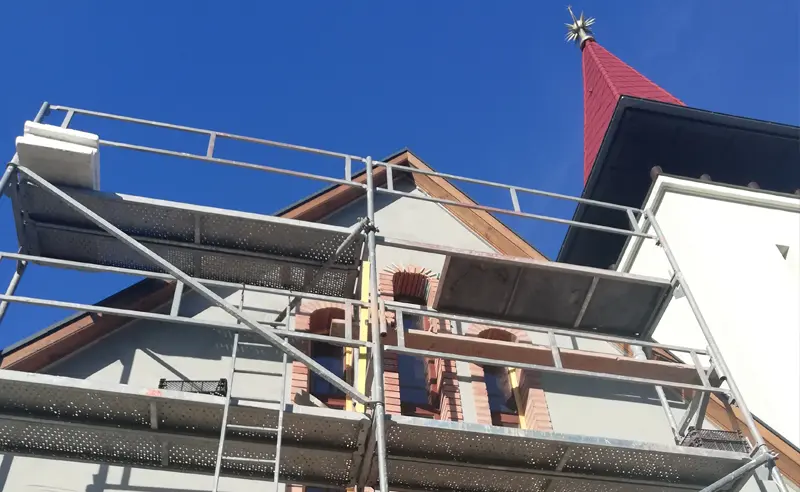

Felújítás – tetőmunkák

Felújítás – bővítés
Felújítás – belső munkák
Felújítás – karzat

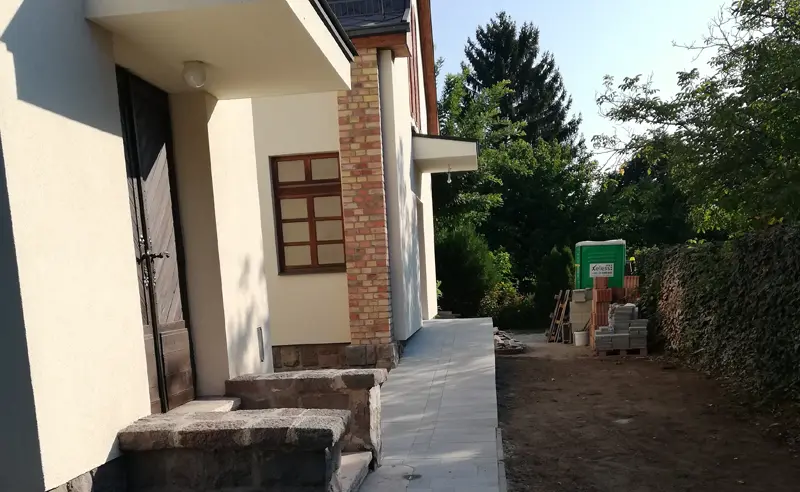

Felújítás – az elkészült belső tér

Elkészült munkálatok

  • Templomtér bővítése 26 m²-rel, karzattal – 70 új ülőhely
  • Teljes tetőfelújítás: faszerkezet, új pala, hófogó, esőcsatornák
  • Teljes külső homlokzat szigetelése, nemesvakolat, lábazati kövek
  • Akadálymentesített oldalbejárat, korlátok (Kurgyis József)
  • Új villámvédelmi rendszer
  • Belső mennyezet, tűzálló gipszkarton, teljes belső festés
  • Padlóburkolat csere – 200 m² járólap
  • Nyílászárók, ajtók, ablakok, fakorlát (Payer Zsolt)
  • Elektromos hálózat (Kovács Miklós – önkéntes)
  • Napenergiás fűtés-hűtés (Keszthelyi Károly)
  • Padok felújítása (Dobronyi Károly); párnák (Kovács Sándor)
  • 2022 – templomkert térkövezés, zöldfelületek

A felújításról készült összes képet a fényképalbumban lehet megtekinteni.
